忻州拆除烟囱公司技术特别 施工安全
发布日期:2023-08-11 人气:1600 栏目:新闻中心
忻州拆除烟囱公司技术特别 施工安全
公司拥有大量高素质、丰富经验的技术人才,为客户提供了更多的技术支持。在拆除过程中,公司员工根据实际情况,灵活运用各种专业技术和方法,确保拆除工作的安全、高效和高质量。在拆除烟囱的同时积极履行企业社会责任,为城市美丽建设做出了贡献。公司在拆除过程中注重材料回收和环保处理,为城市环境改善做出贡献。同时更多的拆除让城市保持美丽,给居住在城市中的人们创造更舒适的生活空间。以专业化、严谨化、技术创新和社会责任四大方面融合出一套完备的服务理念,从而成功地实行了市场占领和持续优化。同时,在以后的工作中,将继续以提升客户满意度和市场竞争力为己任,不断进取、创新、拓展,为城市美化和人民生活的美好贡献力量。
忻州拆除烟囱应该如何拆除才安全
这是最重要的一点安全第一
忻州拆除的顺序:施工区域维护结构、防护棚及拆除用的操作二平台等、小型机械配合人工从上往下拆除构筑物。同时平台随构筑物的拆除哦拆除、人工进行渣土的倒运及清理外运施工,后期的大型机械配合人工施工、渣土清理、现场平整及竣工清理。
在所有拆除偶记清理渣土当中,必须坚持洒水降尘等有效的环保措施。渣土的清理外运采取流水作业方式。
每一步都必须谨慎,还要保护好周围措施,配合业主,顺利拆除完烟囱
首先金盛精英进入现场需要做如下准备:

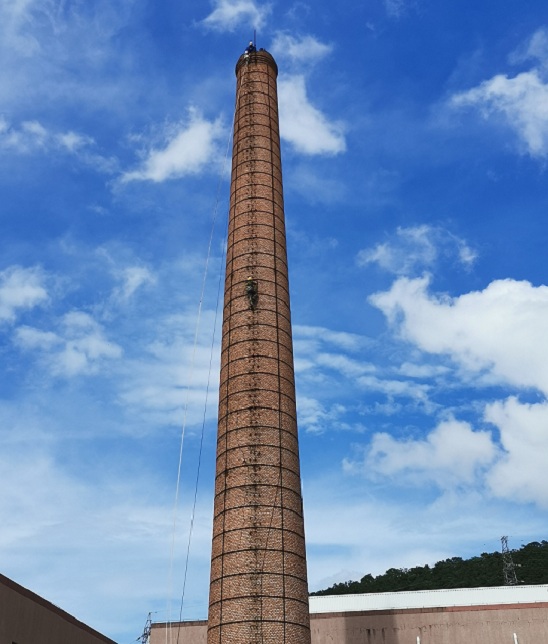

1、拆除烟囱施工人员进现场首先将登高的爬梯逐个检查。
2、由于烟囱在施工期间不能停产,处于不停产状态下施工。
3、本公司采用不停产不用脚手架的方式施工。
4、首先将砖烟囱拆除上外直径为基础,制作安装包箍型支架箍二道。
5、在包箍上分九十公分间距焊接固定角铁扣环。
6、制作三角支撑长80公分,其中一端勾拽在角铁扣环内,四周撑好。
7、用40×400×2000规格的木板在三角支撑上辅平,用绳索固定。

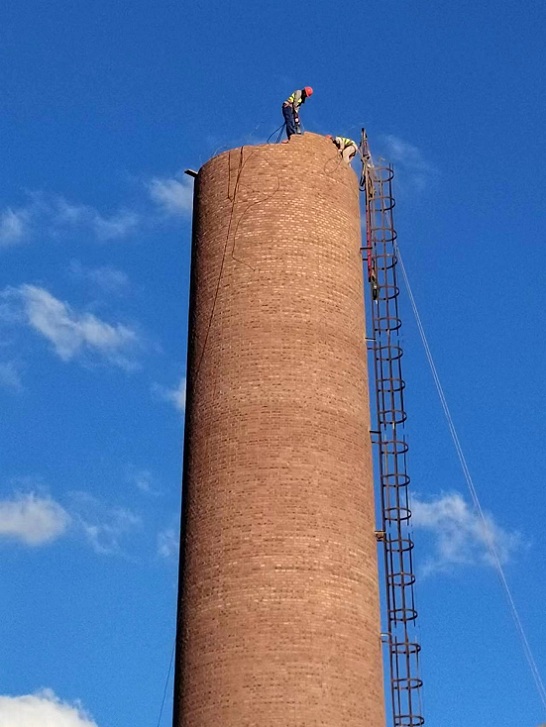

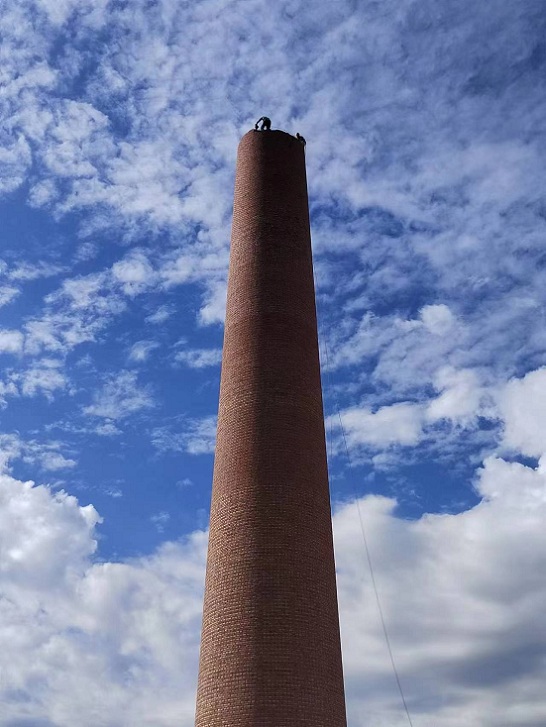

8、拆除烟囱施工操作人员在身系安全带的前提下施工,安全带系牢在爬梯上,操作人员站在悬空脚手架上拆除。
忻州拆除烟囱施工方法有几种
(1)、人工拆除:人工拆除使用手工工具,如大锤、撬杠、千斤顶、电镐等工具,一般使用在环境受限周围没场地的情况下。应该考虑的是,提供安全的施工环境、安全的出入方式及碎料的丢放,这些工作需要认真的重视,现在国内的人工拆除加机械拆除安全系数比较高。
(2)、机械拆除:可以使用诸如气锤、冲击锤、吊锤及液压臂等机械;要注意操作机械时的安全、操作时的空间、设备的能力和对操作手的保护。
(3)、爆破拆除:包括对建筑物进行预削弱,然后用爆破或缆绳拉倒来完成。使用爆炸物时,要考虑作业人员的资质、设备及爆炸物的存放、起爆保护、点火程序及使用防暴器。缆绳拉倒要考虑人员的专业要求、材料的选择及足够的作业空间。
(4)、整体放倒拆除:整体放倒拆除又名为烟囱整放,是在有场地优势的情况下对烟囱整体定向放倒的一种技术。
综合本拆除工程所处的位置、周边环境,各方案的风险性、安全性、经济性及工期要求等方面综合考虑,我公司决定采用风险性较小,技术含量较低、经验丰富其工程造价较低,搭设外满堂脚手架,四周挂设安全网,采用搭设操作平台,利用人工拆除方法,拆除的废料在烟囱内壁下料。
忻州拆除烟囱进度计划:
根据我公司以往拆除烟囱工程的经验结合本烟囱拆除场地以及现场实际情况,该烟囱的拆除工期计划为 45日历晴天,力争提前完成,具体计划进展为:
1、拆除烟囱施工准备和设备组装:工期为8天。
2、▽60米至▽30米,平均每天拆3米,工期为10天。
3、▽30米至▽0.00米,平均每天拆2米,工期为15天。
4、拆除信息平台、平行烟道等,工期为7天。
5、 拆除脚手架、现场垃圾清运及场地清理平整,工期为5天
忻州拆除烟囱劳动力组织计划:
1、本工程施工人员素质高,技术水平稳定,技术等级构成合理,有效的为工程质量提供了人力资源保证。
2、本工程施工时间短,人力比较集中,我公司本为工程配备了充足的劳动力资源
以上就是我们为您整理的忻州拆除烟囱公司应该如何拆除才安全相关知识,希望能都给大家提供一些帮助,我们会在后续准备更多相关资讯,如果不想错过,建议收藏我们的网站吧!
- 2024-12-07长春烟囱拆除:专业解析常用的几种方法
- 2024-11-30衢州烟囱拆除公司:专业与环保并重,树立绿色拆除新标杆
- 2024-11-23临沂烟囱拆除公司:精准施策,让历史与现代和谐共生
- 2024-11-16匠心筑安全:合肥烟囱拆除公司每一次拆除,皆树行业典范
- 2024-11-09宜宾烟囱拆除:选择专业,让拆除工作变得简单高效
- 2024-11-02岳阳烟囱拆除公司以专业,成就每一次拆除的完美
